山东滨州料仓基础沉降治理案例分析—MNC无差别沉降修复技术应用
一、项目背景

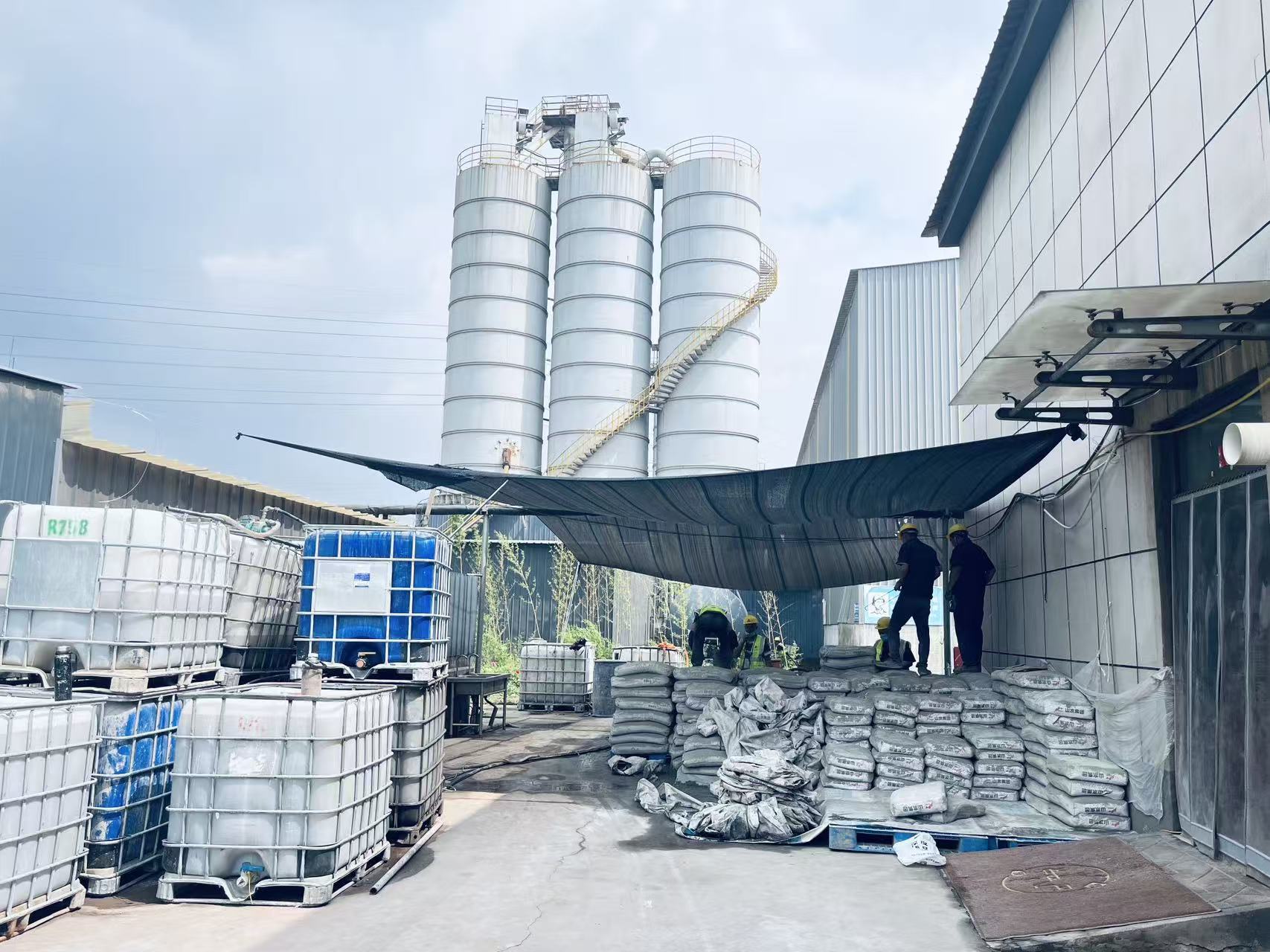

本项目位于山东滨州邹平市,料仓筏板基础尺寸5.75m×16m。建成刚满一月满载1400吨时沉降5cm;后减载至700-800吨,沉降速率趋缓但仍持续发展。建成两年后最大不均匀沉降达8cm,超出规范允许范围,亟需治理。

二、沉降机理分析
地勘揭示,场地第①层为素填土(Q₄ᵐˡ),厚4~6m、平均5m,以粉质粘土为主,含少量砖瓦碎片,1#孔5.0~6.0m处存在流塑状态淤泥。该层为新近回填(>5年),属欠固结土,标贯修正击数仅0.9~5.7击,为中等—高压缩性土。其下分布第②层粉质粘土(可塑,标贯5.5~7.0击,厚2~4m)、第③层密实粉土(标贯10.8~11.6击,厚3m)及第④层粉质粘土。
沉降根源: 筏板基础直接坐落在厚达5m的欠固结高压缩性素填土上,该层承载力仅约60~80kPa,而满载工况基底压力达170~180kPa(含结构自重),地基长期超载,填土持续压缩变形。这是减载至700~800吨后沉降仍在发展的根本原因——欠固结土在前期超载下已产生塑性变形,卸荷后土体蠕变仍在继续。
不均匀沉降关键因素: 1#孔5~6m处流塑状态淤泥透镜体,力学性质与周边土体差异悬殊,造成基础不同部位沉降速率不一致,最终发展为8cm不均匀沉降。
三、MNC技术治理方案
传统注浆因水泥浆粒径大(>40μm)难以渗入粉土微孔隙;桩基托换需破拆基础、停产施工,费用高昂;换填法处理深度不足3m,无法触及深层欠固结填土,均不适用。
MNC(Micropore-No difference-Composite Slurry)无差别沉降修复技术采用粒径≤5μm的特种复合浆液,通过42mm微孔注入地基,兼具填充微孔隙、挤密松散土体、胶结土颗粒形成网状结石体、微膨胀产生均匀抬升力四重作用,配合智能注浆系统实现0.1mm级抬升精度。
治理以地表下1~8m为重点加固段,主攻①层欠固结填土改良。在基础周边布设注浆孔,沉降较大侧加密,孔深7~9m,孔间距1.2~1.5m。对①层填土采用较高注浆压力(1.5~2.0MPa)和大注入量,使松散颗粒充分挤密胶结,从根源上消除欠固结特性;对1#孔附近流塑淤泥采用高强速凝浆液快速固化,消除差异沉降隐患。采用分级对称注浆工艺,全过程实时监测,确保结构平稳复位。
四、预期效果与结语

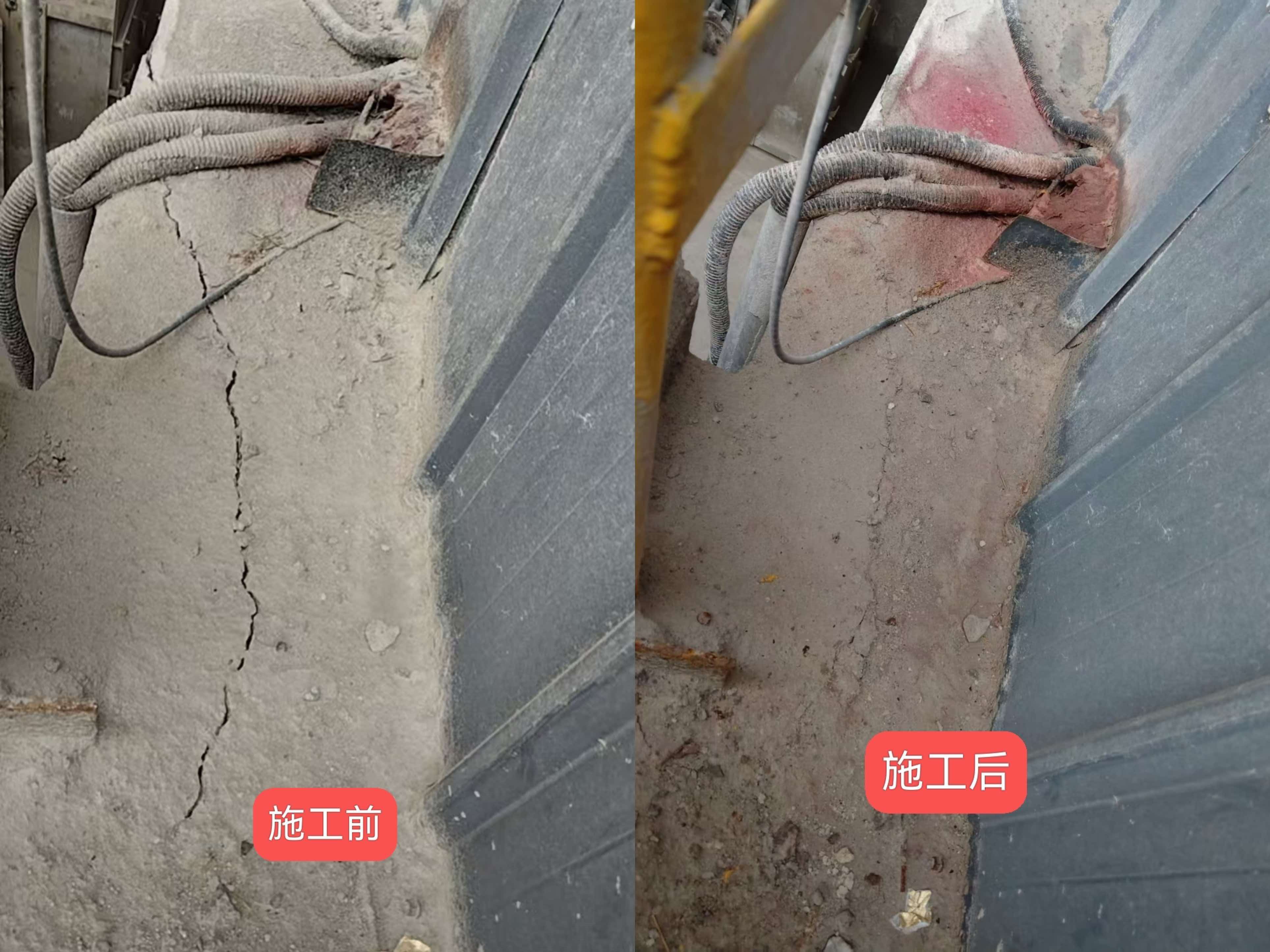

预期实现:欠固结填土经改良后沉降根源彻底消除,复合地基承载力由60~80kPa提升至200kPa以上;不均匀沉降恢复至规范允许范围(差异沉降<0.4%);施工周期7天,无需停产;综合费用远低于桩基托换,提供20年质保。

本项目沉降根源在于厚5m欠固结填土在重载下的持续压缩,叠加局部淤泥透镜体导致差异沉降。MNC技术以微孔注浆直接改良深层填土,实现了根源治理、精准抬升、无需停产的目标,为同类建于欠固结填土上的重载工业设施沉降治理提供了高效解决方案。
